Guide indépendant, ni pisciniste ni devisPau · Orthez · Oloron · piémont pyrénéenTous les guides
Bassin & jardin, Béarn

Construire sa piscine

Les étapes d'un chantier de piscine, de l'implantation à la mise en eau

Un chantier de piscine suit une séquence précise. La connaître permet de suivre les travaux, de poser les bonnes questions au bon moment et de réceptionner le bassin en connaissance de cause.

Signé Florian BourretParu le 4 min de lecture

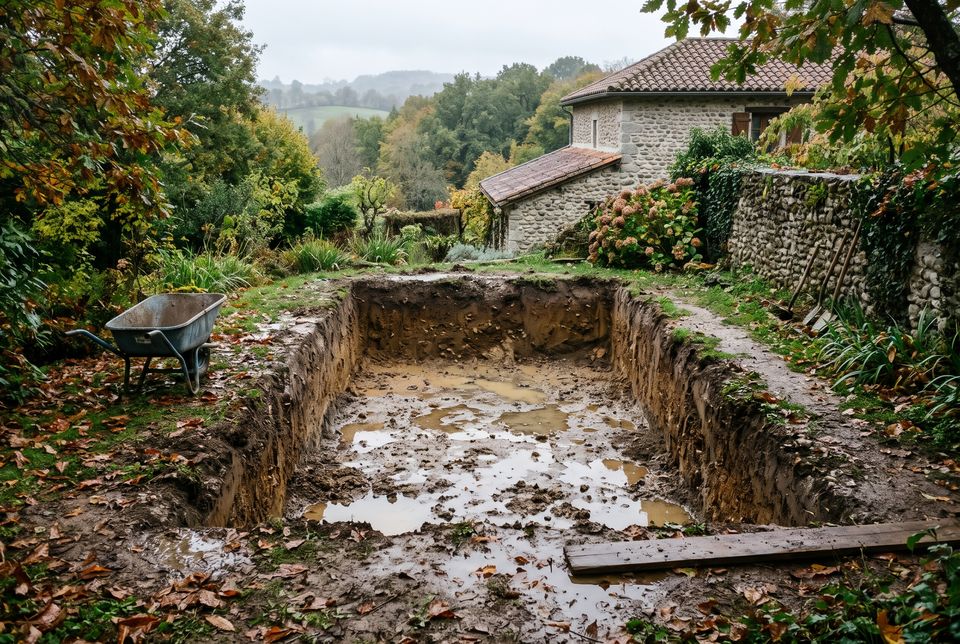

Fouille de piscine fraîchement terrassée dans un jardin, parois de terre brune, flaques au fond après la pluie

Cette page reprend, sous la forme d'un guide entièrement réécrit, un sujet que l'adresse bearneo.fr traitait déjà : le chantier de piscine. Elle ne présente aucune entreprise et ne raconte aucun chantier réel. Elle décrit les étapes d'une construction de piscine enterrée telles qu'on les retrouve dans la plupart des projets, avec ce qu'il faut vérifier à chacune. Les décisions qui précèdent le chantier (terrain, règles, budget, choix de la structure) sont expliquées dans construire une piscine, et l'ensemble du carnet est à retrouver dans construire sa piscine.

Avant les engins : préparation du terrain

Avant que la pelleteuse n'entre, trois conditions sont réunies : l'autorisation d'urbanisme est accordée et affichée sur le terrain, l'accès des engins est dégagé, et les réseaux enterrés existants (électricité, eau, assainissement) sont repérés. On prévoit aussi où iront les terres : évacuation par camion, ou régalage dans le jardin.

Étape 1 : l'implantation

Le bassin est tracé au sol avec des piquets et un cordeau, ou à la bombe de chantier. On vérifie les cotes par rapport aux limites de propriété et au plan déposé en mairie, l'orientation et la position du local technique. C'est le moment le plus simple pour corriger une erreur : une fois creusé, le bassin ne se déplace plus.

Étape 2 : le terrassement

La fouille est creusée aux dimensions du bassin, augmentées de l'espace nécessaire pour travailler autour et pour le remblai. Le fond est réglé selon la profondeur prévue, avec une éventuelle fosse à plonger ou une pente. On contrôle la nature du sol découvert : une poche d'argile, du rocher ou de l'eau peuvent obliger à adapter la suite. Sur un terrain en pente, le terrassement prépare aussi le soutènement (voir piscine sur un terrain en pente).

Étape 3 : le radier et la structure

Pour un bassin béton, le radier (la dalle de fond) est coulé sur un lit de pose, puis les murs sont montés : parpaings, blocs à bancher remplis de béton armé, ou béton projeté sur un ferraillage. Pour une coque, un lit de pose stable et parfaitement réglé reçoit le bassin, posé d'un bloc. Pour un kit, la dalle reçoit les panneaux assemblés. Les différences entre ces techniques sont détaillées dans piscine coque ou béton.

Étape 4 : les réseaux et le local technique

On installe les pièces à sceller (skimmers, buses de refoulement, bonde de fond, prise balai, projecteurs) et les canalisations qui les relient au local technique. Les réseaux sont souvent mis en pression pour vérifier qu'ils ne fuient pas avant d'être enterrés. L'alimentation électrique est amenée jusqu'au coffret de filtration, selon la norme NF C 15-100. Le local lui-même est détaillé dans local technique de piscine.

Étape 5 : le revêtement et l'étanchéité

Le bassin reçoit son revêtement : liner posé sur des parois lisses, membrane armée soudée sur place, carrelage ou enduit sur un support étanche. Une coque arrive avec son gelcoat. Le volet roulant immergé, s'il est prévu, est installé à ce stade ou juste après.

Étape 6 : remblai, plages et margelles

Le remblai autour du bassin se fait avec des matériaux adaptés, compactés, souvent au fur et à mesure du remplissage pour équilibrer la poussée de l'eau et celle des terres. Viennent ensuite la ceinture béton qui supporte les margelles, puis les margelles et la plage, avec une pente qui écarte l'eau de pluie du bassin.

Étape 7 : la mise en eau et la mise en service

Le bassin est rempli, la filtration est réglée, l'eau est analysée puis équilibrée : d'abord le pH, ensuite le désinfectant. Le dispositif de sécurité est installé et vérifié avant que la piscine ne soit utilisable. Les premières semaines servent à stabiliser l'eau ; la routine est décrite dans entretenir sa piscine au fil de la saison.

La réception des travaux

La réception se fait de préférence par un procès-verbal écrit, avec ou sans réserves. On y note ce qui ne correspond pas au devis ou ce qui reste à reprendre. On demande les notices du matériel, le schéma des vannes et la note technique du dispositif de sécurité, que le vendeur ou l'installateur doit remettre. Les démarches qui suivent l'achèvement, en mairie et aux impôts, sont expliquées dans taxe d'aménagement et impôts.

Et en Béarn ?

Le climat océanique du piémont rend le terrassement sensible à la pluie : une fouille ouverte pendant une période humide se remplit d'eau et un fond argileux devient boueux. Beaucoup de chantiers prévoient donc une pompe de chantier et un calendrier qui évite les mois les plus pluvieux. Les autres spécificités locales sont détaillées dans avoir une piscine autour de Pau.

Remettre les gestes dans l'ordre

Remettre le chantier dans l'ordre

Ces étapes d'un chantier de piscine ont été mélangées. Replacez-les dans l'ordre décrit dans le guide.

  1. Remblai, plages et margelles
  2. Implantation du bassin au sol
  3. Réseaux et local technique
  4. Revêtement et étanchéité
  5. Radier et structure
  6. Mise en eau et mise en service
  7. Terrassement de la fouille

La réponse se trouve dans la partie Étape 1 : l'implantation

À lire ensuite : Les différents types de piscines

Questions de propriétaires

Faut-il être présent pendant le chantier ?

Ce n'est pas obligatoire, mais passer aux étapes clés est utile : implantation, fond de fouille, avant la pose du revêtement, et à la mise en eau. C'est le moment de vérifier que l'emplacement, les niveaux et l'équipement correspondent à ce qui a été signé.

Que faire si le chantier découvre de l'eau dans la fouille ?

Une arrivée d'eau dans la fouille peut venir de la pluie ou d'une nappe. L'entreprise doit la pomper et, s'il s'agit d'une nappe, adapter la construction (drainage, puits de décompression, précautions lors des futures vidanges). La façon dont ces imprévus sont facturés devrait figurer au devis.

Combien de temps après la mise en eau peut-on se baigner ?

Il faut d'abord que la filtration ait tourné et que l'eau soit équilibrée : pH dans la plage visée, désinfectant à la bonne concentration. Pour un enduit ou un carrelage récent, le constructeur peut donner des consignes de mise en service particulières. Suivez-les, ainsi que les notices des produits utilisés.

Qu'est-ce que la réception des travaux ?

C'est l'acte par lequel le maître d'ouvrage déclare accepter l'ouvrage, avec ou sans réserves. Elle se fait de préférence par un procès-verbal écrit et daté. Elle marque le point de départ des garanties légales du constructeur, dont la garantie décennale.
